¿Cómo se utilizan los bancos de carga en las pruebas de sistemas integrados del centro de datos?

Vistas:0     Autor:Editor del sitio     Hora de publicación: 2026-09-29      Origen:Sitio

Preguntar

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

Las interrupciones en los centros de datos conllevan graves consecuencias financieras y de reputación. La infraestructura de energía y refrigeración no probada es el principal culpable de estas fallas catastróficas. Los administradores de instalaciones a menudo dependen de pruebas a nivel de componentes durante las primeras fases de puesta en servicio. Sin embargo, existe una brecha enorme entre las comprobaciones aisladas de equipos y la preparación operativa en el mundo real. Implementar equipos de TI activos sin validar la respuesta de la instalación a cargas máximas y transitorias introduce un riesgo inaceptable. No puede darse el lujo de descubrir un cuello de botella en el enfriamiento o una falla en la sincronización del generador después de que los servidores entren en funcionamiento.

Para cerrar esta brecha, los ingenieros ejecutan pruebas de bancos de carga del centro de datos . Este proceso sirve como método definitivo para las pruebas de sistemas integrados (IST), también conocida como puesta en servicio de nivel 5. Permite a los operadores simular de forma segura cargas de TI complejas en toda la instalación. Al implementar calor sintético y consumo eléctrico, usted valida la redundancia, prueba los sistemas de respaldo y demuestra la resiliencia general del sistema. Esto garantiza que la infraestructura maneje las operaciones diarias y las conmutaciones por error de emergencia repentinas antes de que llegue un único servidor de producción.

Conclusiones clave

  • Validación integral: los bancos de carga son obligatorios para las pruebas de sistemas integrados (IST) de nivel 5, que estresan simultáneamente los sistemas eléctricos, HVAC y de respaldo bajo cargas sintéticas controladas.

  • La configuración dicta la precisión: la elección entre bancos de carga montados en bastidor, de piso, resistivos y reactivos afecta directamente la validez de la prueba, particularmente para las evaluaciones del flujo de aire y del circuito de enfriamiento.

  • Confiabilidad del ciclo de vida: más allá de la puesta en servicio inicial, las pruebas rutinarias del banco de carga son esenciales para verificar y mantener los sistemas de energía durante toda la vida útil operativa de la instalación.

  • Mitigación de riesgos: pruebas rigurosas identifican puntos únicos de falla, fallas de respuesta transitorias y violaciones de contención térmica antes de la implementación del servidor en vivo.

  • Abastecimiento estratégico: decidir entre alquilar o comprar un banco de carga de centro de datos depende de la frecuencia de las pruebas, la escala de las instalaciones y las capacidades de mantenimiento a largo plazo.

Tabla de contenido

El papel de las pruebas de bancos de carga del centro de datos en las pruebas de sistemas integrados (IST)

Estándares de éxito para la puesta en servicio de nivel 5

Las pruebas de sistemas integrados de nivel 5 verifican que toda la instalación pueda operar de manera confiable bajo condiciones de falla y carga de diseño total. Las pruebas deben confirmar el rendimiento del sistema durante cortes de servicios públicos, conmutaciones por error de redundancia y escenarios de mantenimiento, manteniendo al mismo tiempo condiciones estables de energía y refrigeración.

Por qué se requieren pruebas de carga sintética

Las pruebas de carga sintética proporcionan una forma segura y controlada de simular las demandas reales de energía y calor de TI. A diferencia de los servidores en vivo, los bancos de carga permiten a los ingenieros aplicar cargas precisas y repetibles sin poner en riesgo el equipo operativo. Esto permite realizar pruebas de carga completa de los sistemas eléctricos y de refrigeración antes de que la instalación entre en funcionamiento.

Más allá de la puesta en servicio inicial: pruebas de mantenimiento del ciclo de vida

Las pruebas de carga deben continuar durante todo el ciclo de vida de la instalación. Las pruebas periódicas ayudan a identificar problemas de equipos antiguos, como la degradación del generador, la pérdida de capacidad de la batería del UPS y la disminución del rendimiento del sistema de enfriamiento. Las pruebas de carga sintéticas de rutina respaldan el mantenimiento preventivo, verifican la confiabilidad y brindan pruebas documentadas de la disponibilidad operativa continua.

Principales elementos de prueba verificados por bancos de carga

Infraestructura eléctrica y sistemas de energía de respaldo

La validación eléctrica constituye la columna vertebral de la puesta en servicio de las instalaciones. Debe estresar cada componente de la cadena eléctrica desde la subestación de servicios públicos hasta la distribución a nivel de bastidor.

Validación de cadenas de baterías y UPS

Los sistemas UPS requieren pruebas de carga completa para verificar el tiempo de funcionamiento de la batería, el rendimiento de descarga y la transferencia de energía sin problemas. Las cargas sintéticas confirman que los sistemas de derivación y las transiciones de inversores funcionan correctamente sin interrumpir la energía crítica.

Puesta en servicio de generador y ATS

Las pruebas de carga garantizan que los generadores diésel funcionen de manera eficiente y previenen problemas como el apilamiento húmedo causado por una carga insuficiente. Las cargas sintéticas también verifican el rendimiento del interruptor de transferencia automática, la sincronización del generador y la capacidad de manejar cambios repentinos en la demanda de energía.

Infraestructura eléctrica de alta densidad

Los entornos informáticos de alta densidad requieren la validación de electroductos, PDU y sistemas eléctricos de alta corriente bajo carga máxima. Las pruebas sintéticas combinadas con la inspección térmica ayudan a identificar riesgos de sobrecalentamiento, caídas de voltaje y conexiones eléctricas débiles.

Rendimiento del sistema HVAC y de refrigeración

Los sistemas de refrigeración deben probarse para garantizar que puedan eliminar el calor generado por los equipos de TI. Las cargas sintéticas simulan condiciones térmicas reales y verifican el rendimiento de enfriadores, torres de enfriamiento, unidades CRAC, bombas y ventiladores.

Simulación de carga térmica

Las cargas sintéticas generan una producción de calor realista para probar la planta de refrigeración completa. Los ingenieros evalúan la capacidad de enfriamiento, la estabilidad de la temperatura y la respuesta del equipo durante las condiciones térmicas cambiantes.

Verificación de flujo de aire y contención

Las pruebas de carga completa verifican el equilibrio del flujo de aire y la eficacia de la contención. Los ingenieros identifican el flujo de aire desviado, los puntos calientes y los problemas de presión mientras optimizan las velocidades del ventilador y la distribución del flujo de aire para mantener las temperaturas adecuadas en los racks.

Integración de microrredes y energías renovables

Las instalaciones modernas dependen cada vez más de combinaciones energéticas complejas, incluidas la solar, la eólica y las microrredes locales.

Estabilidad de la red

La integración de fuentes de energía renovables introduce desafíos en la calidad de la energía. Las cargas sintéticas simulan demandas eléctricas para probar la estabilidad y las capacidades de carga compartida de las microrredes. Debe validar la respuesta transitoria cuando los paneles solares disminuyen repentinamente su producción debido a la cobertura de nubes. Las pruebas garantizan que los sistemas de almacenamiento de energía de batería (BESS) o los generadores tradicionales tomen el relevo instantáneamente, manteniendo una frecuencia y un voltaje estables para la carga crítica de TI. Las pruebas de aislamiento demuestran que la instalación puede desconectarse de la red pública principal y operar de forma autónoma en su microrred sin perder la carga crítica.

Pruebas del banco de carga del centro de datos

Factores clave para seleccionar bancos de carga adecuados

Bancos de carga resistivos versus reactivos

Seleccionar el perfil eléctrico correcto es crucial para una simulación precisa. Debe hacer coincidir el equipo de prueba con las características de carga previstas de la instalación.

Características-Resultados

Las unidades resistivas simulan potencia activa pura. Prueban el sistema con un factor de potencia de 1,0, convirtiendo la energía eléctrica completamente en calor. Esto es ideal para probar sistemas de refrigeración, tiempos de funcionamiento de la batería del UPS y capacidad básica del generador. Las unidades reactivas introducen inductores o condensadores. Prueban la potencia aparente (kVA), normalmente con un factor de potencia retrasado de 0,8. Esto simula el complejo consumo eléctrico de cargas de motores, transformadores y fuentes de alimentación de servidores más antiguos.

Marco de decisión

Utilice unidades resistivas cuando su objetivo principal sea la validación térmica o probar equipos de TI modernos con factor de potencia corregido. Elija unidades reactivas al poner en servicio grandes sistemas UPS o probar la capacidad del alternador de los generadores de respaldo. Muchos protocolos IST integrales requieren una combinación de ambos para sobrecargar completamente la infraestructura eléctrica. Una unidad combinada resistiva/reactiva permite a los ingenieros ajustar el factor de potencia dinámicamente durante la prueba.

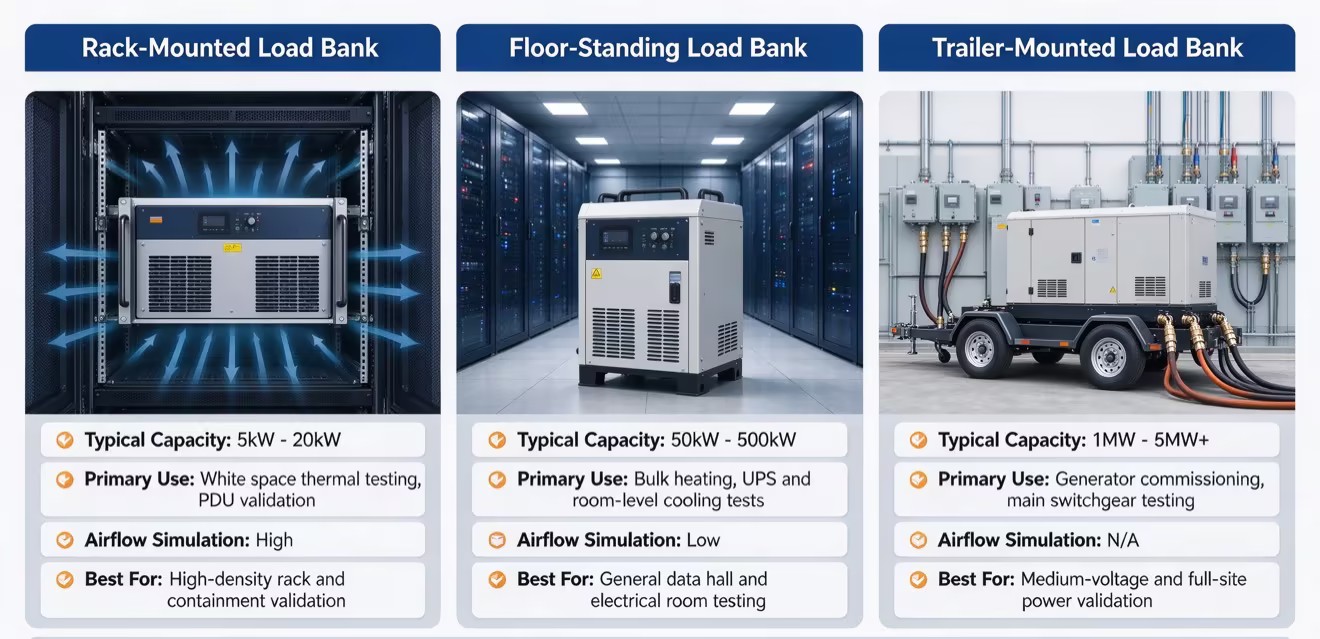

Factor de forma: montado en bastidor versus de piso versus montado en remolque

La ubicación física dicta la precisión del flujo de aire y las pruebas térmicas. La implementación de un factor de forma incorrecto invalida los datos de rendimiento de refrigeración.


Unidades montadas en bastidor

Estas unidades de 19 pulgadas se instalan directamente en gabinetes de servidores. Proporcionan una simulación de calor y flujo de aire localizada y de alta precisión. Las unidades de rack imitan los patrones de escape exactos de los equipos de TI. Son esenciales para validar la contención de pasillos fríos y calientes, PDU a nivel de rack y mediciones Delta-T precisas en todo el espacio en blanco. Si está probando un diseño de bastidor de 40 kW de alta densidad, debe utilizar unidades montadas en bastidor para demostrar que el sistema de contención puede soportar la densidad térmica localizada.

Unidades portátiles/de suelo

Las unidades portátiles de tamaño mediano ofrecen pruebas de carga a granel. Por lo general, se implementan en salas de datos o salas eléctricas. Si bien generan calor y consumo eléctrico significativos, no simulan con precisión el flujo de aire a nivel de rack. Se utilizan mejor para enfatizar la distribución de energía a granel, los sistemas UPS y la capacidad general de enfriamiento a nivel de habitación. Los ingenieros suelen utilizar estas unidades para aplicar una carga térmica de referencia a la sala antes de realizar ajustes con unidades montadas en bastidor.

Unidades montadas en remolque/de gran escala

Fuera de la instalación se encuentran instaladas unidades externas de varios megavatios. Se conectan directamente a aparamenta primaria o generadores. Estas enormes unidades se utilizan para la puesta en servicio inicial del generador, pruebas de media tensión y validación de la subestación de servicios públicos antes de completar el cableado interno de las instalaciones. Utilizan cables camlok de alta resistencia para manejar miles de amperios de forma segura.

Dimensionamiento del banco de carga y planificación de capacidad

El dimensionamiento preciso evita pruebas insuficientes y daños al equipo. Debe calcular la capacidad total requerida en función de los kW o kVA máximos de diseño de la instalación.

No confíe en una sola unidad enorme para el espacio en blanco. En su lugar, utilice varias unidades conectadas en red para cargar la instalación por etapas. Este enfoque modular le permite distribuir el calor de manera uniforme en la sala de datos, reflejando con precisión un entorno de servidor completamente poblado. Las unidades conectadas en red se pueden controlar desde una única interfaz, lo que permite pasos de carga precisos y sincronizados. Al dimensionar, tenga siempre en cuenta el diseño de redundancia N+1 o 2N. Debe tener suficiente carga sintética para llevar los sistemas primarios al 100 % mientras verifica que los sistemas redundantes permanezcan en espera.

Métodos de ejecución de pruebas y simulación de carga real.

Pruebas de carga escalonada y respuesta transitoria

Aplicar la carga correctamente es tan importante como la carga misma. Descargar el 100 % de la capacidad en un sistema frío es peligroso y proporciona datos de diagnóstico deficientes.

Metodología

Los ingenieros deben aplicar carga de forma incremental para monitorear la estabilidad del sistema. Este enfoque incremental identifica de forma segura los puntos débiles antes de que ocurra una falla catastrófica. Un procedimiento de campo estándar sigue una secuencia estricta:

  1. Aplicar una carga del 25% y mantener durante 30 minutos. Verifique la estabilidad del voltaje inicial y la activación del sistema de enfriamiento.

  2. Aumente la carga al 50 % y manténgala así durante 1 hora. Monitoree las temperaturas de la batería del UPS y el calor de escape del generador.

  3. Aumente al 75% la carga y manténgala así durante 2 horas. Realizar escaneos de termografía infrarroja en todos los paneles eléctricos y juntas de electroductos.

  4. Aumente al 100% la carga y manténgala así de 4 a 8 horas. Verifique la capacidad máxima de enfriamiento y Delta-T en todos los pasillos de contención.

Pruebas transitorias

Una vez que se prueba la estabilidad en estado estacionario, se debe probar la respuesta transitoria. Esto implica aplicar grandes y repentinos pasos de carga. Puede reducir la carga del 100 % al 50 % instantáneamente o aumentarla del 25 % al 75 %. Las pruebas transitorias validan el tiempo de respuesta de los reguladores de voltaje en los generadores. Demuestra que los VFD del sistema de enfriamiento pueden acelerar o desacelerar rápidamente las bombas de agua enfriada para igualar los cambios térmicos repentinos. Si el voltaje de un generador cae demasiado durante un pico transitorio, el equipo de TI aguas abajo se reiniciará. Las pruebas transitorias identifican estos problemas de ajuste del gobernador y del regulador.

Simulación de curvas de carga diarias, semanales y mensuales

Los centros de datos no funcionan con una carga estática. La demanda de energía fluctúa según el tráfico de usuarios, los programas de respaldo y los ciclos de computación.

Perfilado dinámico

El software de prueba avanzado programa la carga sintética para imitar estas fluctuaciones. Los ingenieros crean perfiles dinámicos que replican curvas de carga típicas diarias, semanales y mensuales. Esto mide con precisión las tendencias del consumo de energía y la eficiencia del sistema de enfriamiento durante períodos prolongados. La creación de perfiles dinámicos ayuda a ajustar los sistemas de automatización de las instalaciones. Garantiza que los enfriadores y las bombas funcionen con la máxima eficiencia tanto durante los días de mucho tráfico como durante las noches de poco tráfico. Al simular un ciclo informático de 24 horas, los administradores de instalaciones pueden optimizar su efectividad en el uso de energía (PUE) antes de entrar en funcionamiento.

Documentación de cumplimiento y puesta en servicio

Las pruebas no tienen sentido sin una documentación rigurosa. Debe demostrar que la instalación funciona según lo diseñado.

Alineación de estándares

Los guiones de puesta en servicio deben alinearse con los estándares de la industria, como las pautas ASHRAE TC 9.9 para envolventes térmicas y los requisitos de certificación Uptime Institute Tier. Debe capturar datos de alta resolución durante la prueba. Esto incluye caídas de voltaje, variaciones de frecuencia y diferenciales de temperatura. Estos datos forman la base para el manual operativo de la instalación. Proporciona pruebas innegables a las partes interesadas y a los inquilinos de que la infraestructura cumple con las métricas de rendimiento y tolerancia a fallos diseñadas. El software de registro de datos automatizado captura estas métricas en intervalos de menos de un segundo, proporcionando una vista granular del rendimiento del sistema durante eventos de conmutación por error.

Comprar o Alquilar Bancos de Carga: Análisis de Costos

Compensaciones entre CapEx y OpEx

La compra de bancos de carga requiere una gran inversión inicial, pero proporciona disponibilidad inmediata para organizaciones con necesidades frecuentes de puesta en servicio. El alquiler convierte el costo en un gasto operativo, lo que lo hace adecuado para pruebas, actualizaciones o proyectos de mantenimiento ocasionales y, al mismo tiempo, evita la depreciación de los activos.

Logística y Mantenimiento

Ser propietario de bancos de carga requiere espacio de almacenamiento, calibración periódica, mantenimiento y una gestión de transporte compleja. Los proveedores de alquiler suelen encargarse del mantenimiento, la calibración, la entrega, el cableado y la retirada de los equipos, lo que reduce la carga de trabajo operativa y permite que las instalaciones utilicen equipos probados solo cuando sea necesario.

Matriz de recomendaciones

Utilice el siguiente marco para guiar su estrategia de adquisiciones según el perfil operativo de su instalación.

Perfil Operativo

Frecuencia de prueba

Estrategia recomendada

Beneficio primario

Hiperescala/Construcción continua

Semanal / Mensual

Compra

Disponibilidad inmediata, utilización de activos a largo plazo.

Proveedor de colocación

Implementaciones trimestrales/fases

Híbrido (Unidades rack propias, alquiler de unidades externas grandes)

Equilibra la agilidad de las pruebas localizadas con la escala de pruebas masivas.

Empresa / Instalación única

Anualmente/puesta en servicio única

Alquilar

Cero gastos generales de mantenimiento, preserva el capital.

Conclusión

Las pruebas del banco de carga del centro de datos no son un gasto opcional. Es una inversión crítica para la mitigación de riesgos, esencial para demostrar la confiabilidad de las instalaciones y mantener los sistemas de energía. Saltarse el nivel 5 IST provoca interrupciones catastróficas y fallas térmicas una vez que se implementan los servidores activos. Al seleccionar un socio de pruebas o un proveedor de equipos, dé prioridad a la precisión de sus herramientas de simulación, sus sólidas funciones de seguridad y sus capacidades de registro de datos de alta resolución.

  • Audite sus scripts de puesta en servicio de nivel 5 actuales para asegurarse de que exigen pruebas de carga de diseño al 100 % y escenarios de respuesta transitoria.

  • Consulte con un ingeniero mecánico para asignar la ubicación de su carga sintética directamente al modelo de dinámica de fluidos computacional (CFD) de su instalación.

  • Inspeccione sus generadores de respaldo existentes y programe un quemado a plena capacidad para eliminar el apilamiento húmedo acumulado.

  • Revise las limitaciones logísticas de su sitio, incluida la capacidad del muelle de carga y los límites de los montacargas, antes de finalizar la adquisición de equipos.

Preguntas frecuentes

P: ¿Qué son las pruebas de sistemas integrados (IST) en un centro de datos?

R: IST, o Puesta en Servicio de Nivel 5, es la fase de prueba final antes de que una instalación entre en funcionamiento. Valida que todos los sistemas mecánicos, eléctricos y de control funcionen de forma coherente bajo la carga de diseño total. Garantiza que los sistemas de respaldo, como generadores y unidades UPS, respondan correctamente a fallas de servicios públicos simuladas y estrés térmico.

P: ¿Cómo se dimensiona un banco de carga para la puesta en marcha del centro de datos?

R: El tamaño se basa en la clasificación máxima de kW o kVA de diseño de la instalación. Los ingenieros calculan la carga informática total esperada más la energía necesaria para los sistemas auxiliares y de refrigeración. A menudo se utilizan varias unidades conectadas en red para cargar la instalación de forma incremental hasta el 100 % de su capacidad.

P: ¿Por qué utilizar bancos de carga montados en bastidor en lugar de unidades de piso?

R: Las unidades montadas en bastidor se instalan directamente en los gabinetes de servidores, imitando con precisión los patrones específicos de escape de calor y flujo de aire de los equipos de TI reales. Las unidades de piso proporcionan calor a granel, pero no pueden validar con precisión la contención del pasillo frío/caliente o las diferencias de temperatura a nivel de rack.

P: ¿Con qué frecuencia se deben realizar pruebas del banco de carga del centro de datos para el mantenimiento de rutina?

R: Las pruebas deben realizarse al menos una vez al año. Las pruebas de rutina evitan el apilamiento húmedo en los generadores diésel, verifican el estado de la batería del UPS y garantizan que la infraestructura de enfriamiento antigua aún pueda manejar cargas térmicas máximas sin poner en riesgo los servidores de producción activos.

P: ¿Pueden los bancos de carga probar con precisión los sistemas de refrigeración de los centros de datos y la infraestructura eléctrica de alta densidad?

R: Sí. Las unidades resistivas generan calor (BTU) preciso y medible para estresar los circuitos de agua enfriada y las unidades CRAC. También consumen un alto amperaje sostenido para validar conductos de bus elevados, PDU y cajas de derivación diseñadas para bastidores informáticos de alta densidad.

P: ¿Cuál es la diferencia entre bancos de carga resistivos y reactivos en las pruebas de centros de datos?

R: Las unidades resistivas prueban la potencia activa pura (kW) con un factor de potencia de 1,0, convirtiendo la energía completamente en calor. Las unidades reactivas prueban la potencia aparente (kVA) con un factor de potencia retrasado (normalmente 0,8), simulando el complejo consumo eléctrico de cargas de motores y fuentes de alimentación más antiguas.

P: ¿Qué precauciones de seguridad y fundamentos se requieren durante las pruebas del banco de carga del centro de datos?

R: La seguridad requiere un estricto cumplimiento de los límites del arco eléctrico y del tamaño adecuado del cable. El equipo debe contar con apagados automáticos por exceso de temperatura y sensores de pérdida de flujo de aire. Sólo personal certificado debe ejecutar pruebas para gestionar los graves riesgos eléctricos y de incendio asociados con cargas de varios megavatios.

Navegación

Contáctenos

  +86-769-8831-6780
  +86-15099752515(Sr. Jiang)
   No. 94, Shangzha Road, ciudad de Houjie, Dongguan, Guangdong
Mandanos un mensaje
Copyright @2023 Guangdong Emax Electrical Co., Ltd. All Rights Reserved.  Sitemap Con apoyo de Leadong política de privacidad
